来源:哈密市融媒体中心作者:高志华 迪里夏提·买买提时间:2025-07-28
改革网讯 近日,在中船风电哈密市15万千瓦风储一体化项目现场,随着巨型起重机装臂缓缓升起,首台10兆瓦(即10000千瓦)风机开始吊装。这一关键节点的顺利推进,标志着该项目从基础建设阶段全面转入设备安装高峰期,为年内实现全容量并网发电奠定了坚实基础。

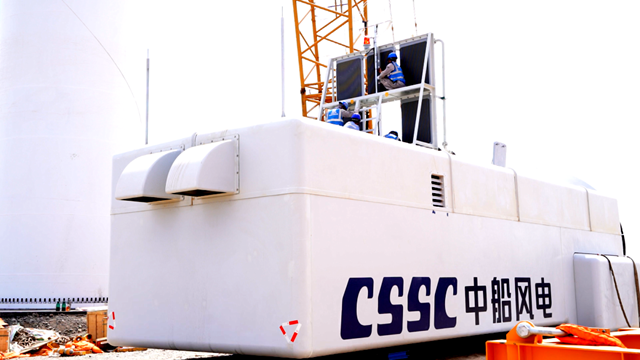

吊装现场工作人员正在对机舱进行最后检查
中船风电哈密市15万千瓦风储一体化项目经理魏恩欢说:“我们现在吊装的机型为中船海装H220-10MW,其叶轮直径达220米,配套五节式塔筒结构,机舱总重约200吨,单节塔筒最大重量为102吨。”
中船风电哈密市15万千瓦风储一体化项目总投资约5亿元,总装机容量达150兆瓦。项目规划建设15台单机容量为1兆瓦的风电机组,同时配套建设一座15兆瓦/30兆瓦时的电化学储能站及相关配套设施。其中,储能系统由6个储能单元组成,每个储能单元功率及能量为2.5兆瓦/5兆瓦时。
魏恩欢说:“我们按照项目装机容量的10%配置了时长2小时的储能系统,该设施主要用于参与电网调峰、调频及平抑功率波动等辅助服务,同时有助于提升新能源本地消纳能力并降低弃风率。”
伊吾县风能、太阳能资源极为丰富,是哈密市百万千瓦级风电基地规划重点建设的3个区域之一。这里通过技术可开发的风能资源量达4897万千瓦(即48970兆瓦);太阳能资源同样充沛,年平均太阳总辐射量为6214.66兆焦/平方米,光伏技术可开发量超过2亿千瓦,是全国日照时数最充裕的地区之一,也是国家百万千瓦级光伏发电试验基地之一。淖毛湖地区年日照时长约3200小时,平均风速每秒7至8米,风能与太阳能资源形成完美组合。中船风电哈密市15万千瓦风储一体化项目并网后,年发电量将达2.9亿千瓦时,为当地能源供应和经济发展注入强大动力。

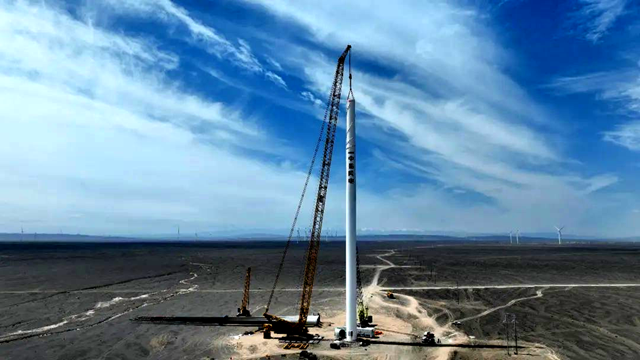

吊装现场
魏恩欢说:“该风机拥有直径220米的巨型叶轮,轮毂高度达120米,每片长达108米的叶片重达33.6吨。在额定工况(风速12m/s)下,其6.7MW的装机容量可使每转一圈产生约40度电(40kWh),相当于一个家庭一周的用电需求。”
为确保首台设备顺利吊装,施工方组织开展吊装方案专家论证,对关键步骤进行反复推演,多次推演磨合主吊与辅吊的配合协同度,严格落实安全管控及技术交底要求,全力做好吊装前各项准备工作,确保工程顺利有序推进。在吊装过程中,施工人员遵循“精准操作、高效建造、安全第一”原则,采用激光定位仪,实时监测塔筒垂直度与方位,同时实时监测风速风向,保障吊装全过程管控。
魏恩欢说:“在吊装过程中,我们遇到的最大困难是天气因素,当风速达到8米每秒(或8m/s)时必须暂停作业。根据淖毛湖地区的气候特点,平均每五天左右可完成一台风机的吊装工作。预计整体吊装将于10月底完成,力争年底前实现并网发电。”
加快新能源产业快速发展,是国家“双碳”战略指引下的必然选择。伊吾县积极用好“风光无限”的资源优势,统筹推进风光储能算循环利用一体化建设。2025年,伊吾县在建新能源装机规模796万千瓦,年内并网发电规模696万千瓦,新能源正成为伊吾一张亮丽新名片。
魏恩欢说:“项目投运后,每年可节约标准煤约8.7万吨,减少排放二氧化碳约24万吨,二氧化硫约29吨,氮氧化物44吨,节能减排效果显著。”(作者:高志华、迪里夏提·买买提)
