来源:改革网作者:王存芳时间:2025-08-29
改革网讯 近日,经过建设人员17个月的奋战,拉萨±400千伏换流站扩建工程(以下简称“拉萨扩工程”)土建施工、电气安装等建设任务全面完成,为下一步启动直流站系统带电调试、9月底投入运行奠定坚实基础。

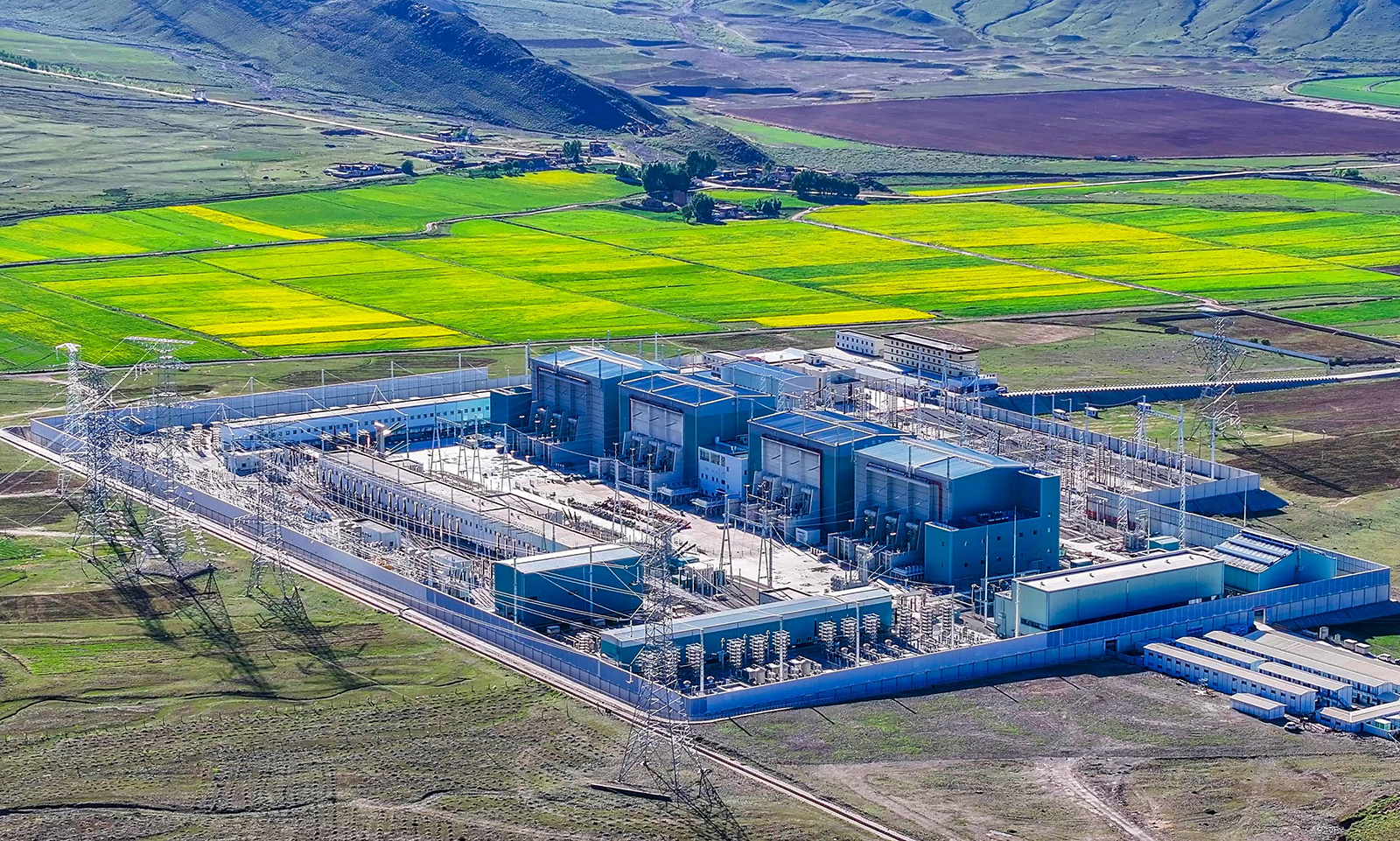

王存芳 摄
“一年多以来,我们全力应对雪域高原高寒缺氧、技术复杂、生态脆弱等多重考验,安全优质全面完成土建施工、电气安装等既定建设任务,为这项西藏重大基础设施工程作出了豫电贡献,为西藏同胞献上了中原人民的情谊。”拉萨扩工程施工项目部经理黄文艺说。

王存芳 摄
青藏直流联网工程是第一条通往西藏的“电力天路”,也是西藏丰水期“藏电外送”和枯水期“送电进藏”的直流输电绿色通道。拉萨±400千伏换流站是青藏直流联网工程的受端站,位于海拔3850米的林周县。是国家电网有限公司全面贯彻落实党的治藏方略、助力西藏经济社会高质量发展的民生工程。

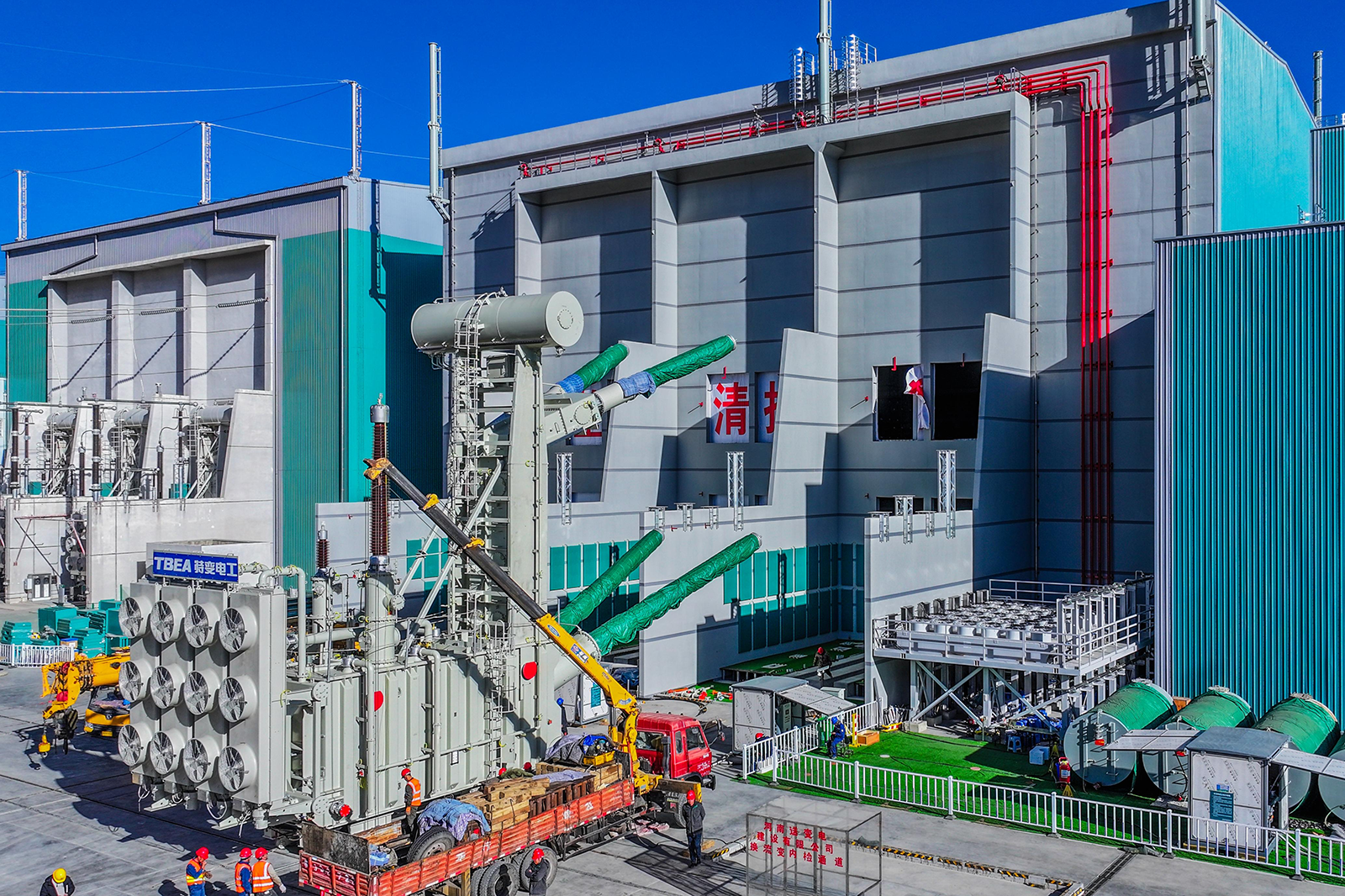

王存芳 摄
为进一步提升青藏直流联网工程电力输送容量,2024年5月,拉萨换流站扩建工程作为青藏直流联网工程二期工程的重要组成部分开工建设。工程在原地新增换流变6台、换流阀2组,新建220千伏线路间隔2个,更换220千伏断路器2台,新增改造直流场断路器4台。投运后,青藏直流输电功率将由60万千瓦扩充至120万千瓦。

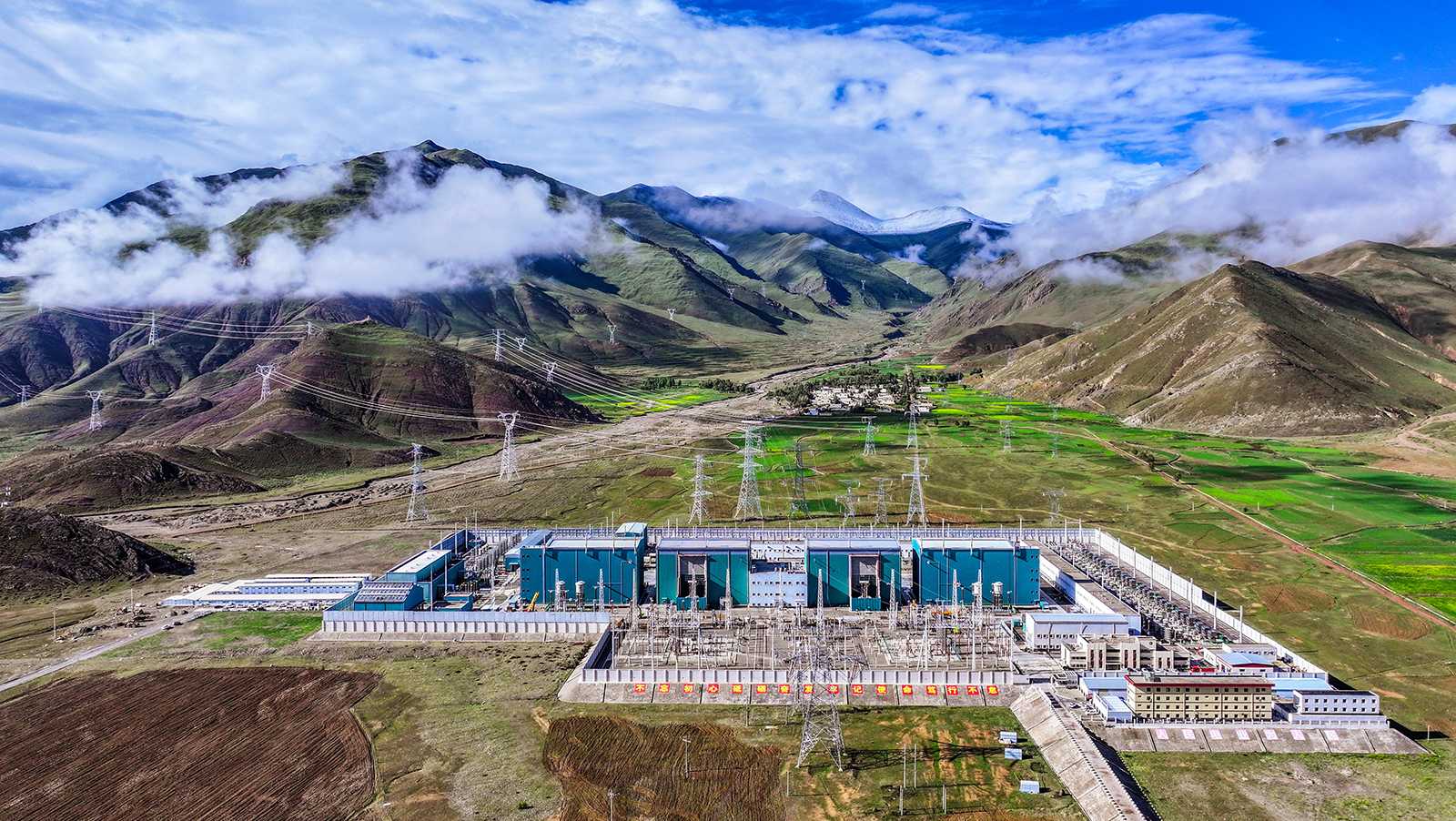

王存芳 摄
“拉萨扩工程与常规换流站相比,具有“、‘一个最高,两个首次’的特点,即世界海拔最高的换流站,国内首次实施换流站扩建工程、首次采用单极双阀厅并联接线结构实施换流站扩建改造,面临安全、质量、进度、环保等多方面挑战”拉萨扩工程施工项目副经理张勇超介绍。

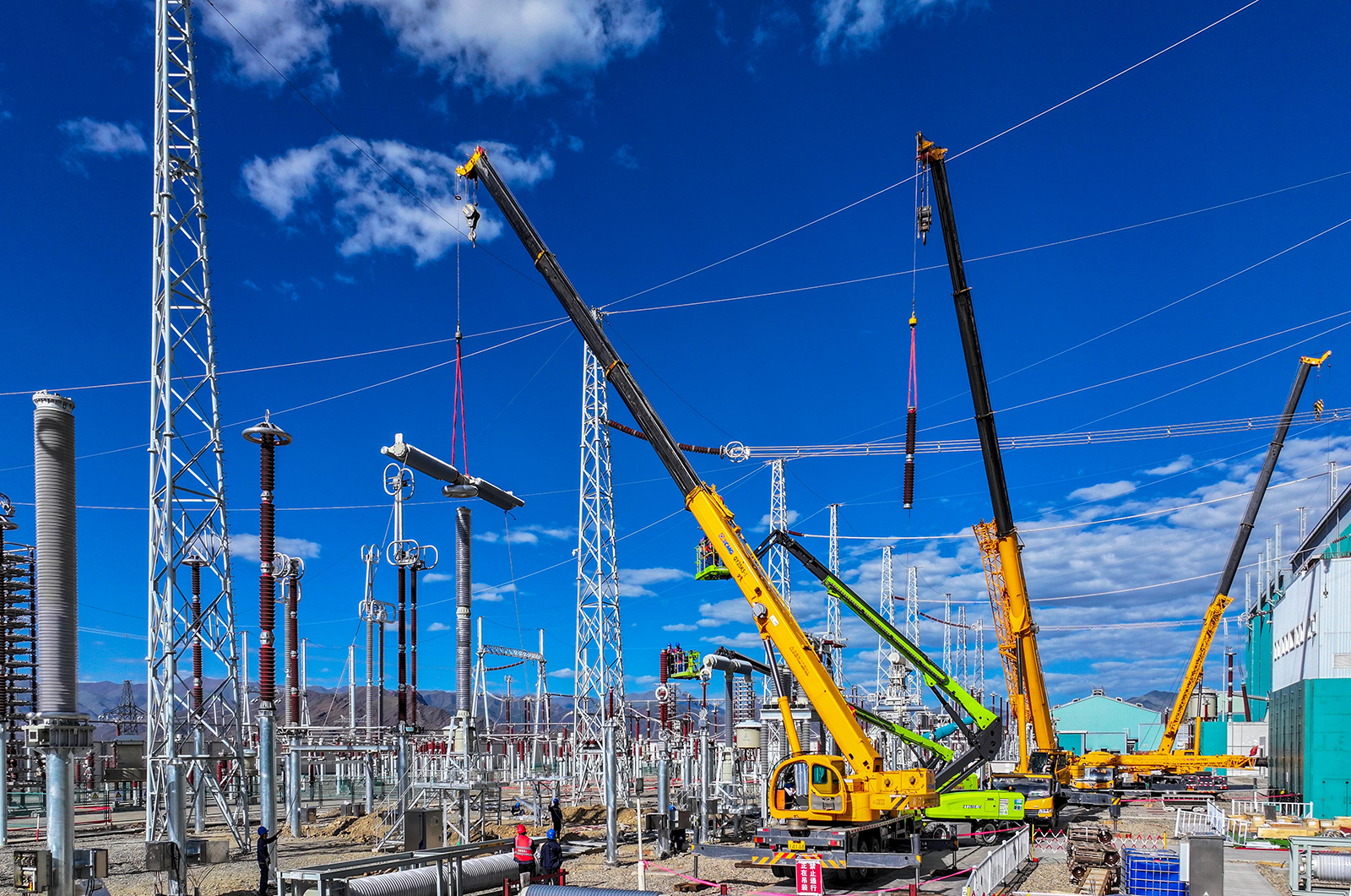

王存芳 摄
下一步,施工人员将协同做好拉萨扩带电调试、消缺整改等工作,保障工程按期投运、早日发挥效益。
