10月16日,五彩湾发电公司4号机组发电机抽转子一次成功,标志着该厂4号机组首次A级检修节点进入关键阶段。

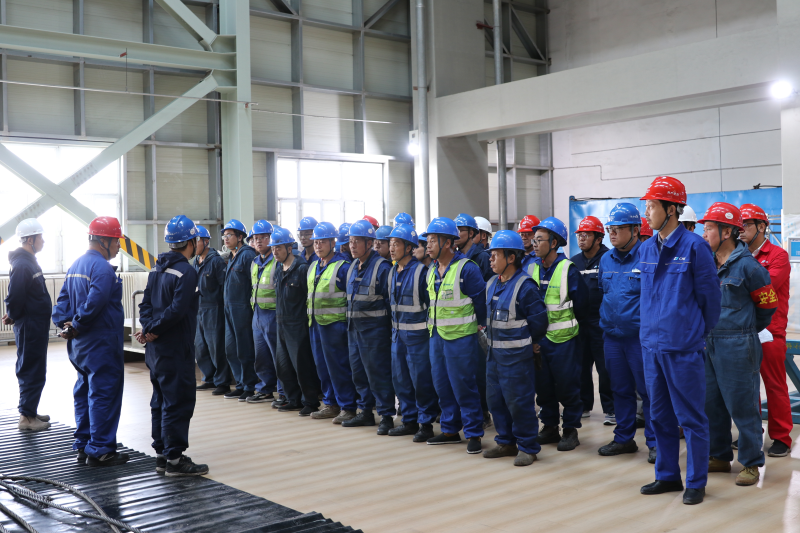

为确保4号发电机抽转子任务顺利完成,公司相关负责人会同生产技术部、设备维护部、安全环保部、发电运行部以及外委检修提前召开技术会议,商讨抽转子工序、方案,编制“四措两案”并组织全体工作人员进行学习,明确任务分工、存在风险及控制措施;在抽转子前,检修人员对现场进行硬隔离,起重维护人员对行车电源、起吊设备进行全面排查,确保行车、起重设备能正常使用,不发生行车停电等重要事故,专业技术人员对发电机检修班组成员再次进行充分的安全技术交底,并组织人员对发电机相关设备进行再检查,确保整个流程安全、紧密、有序完成。

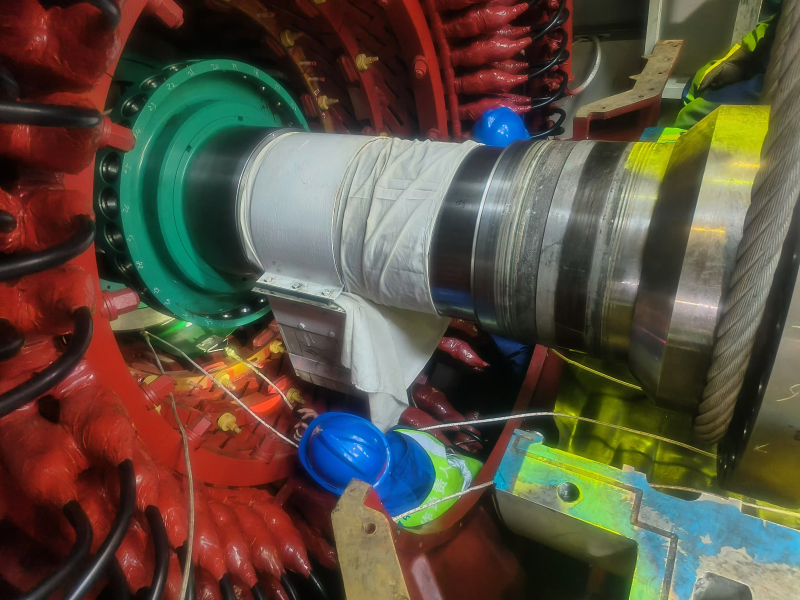

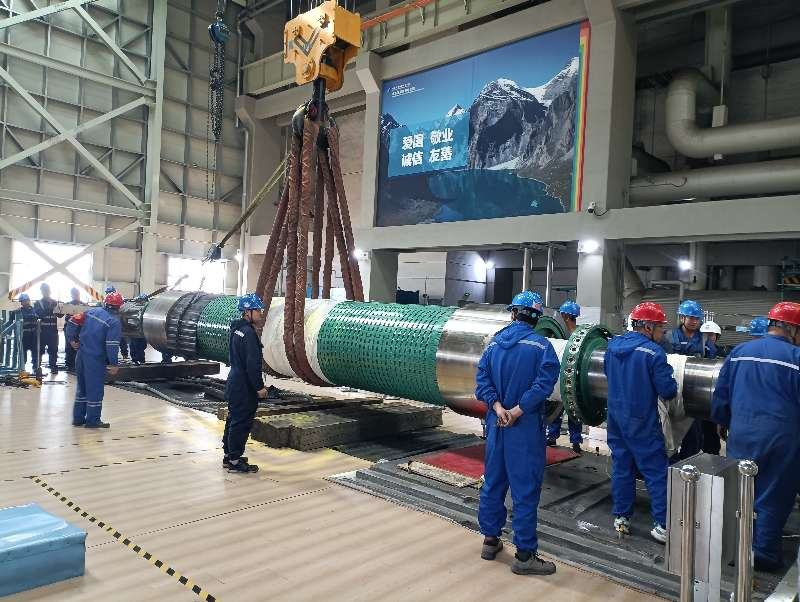

12时20分,现场总指挥一声哨响,4号机组发电机抽转子正式开始。各参检单位、部门员工齐心努力、协同配合,缓缓将发电机转子抽出,并进行包裹保护。吊装利用主厂房内的行车、辅以倒链、专用吊带等工具起吊,用水平尺、量尺多方位关注转子平衡,将转子缓慢送至励端,经过多方人员2个多小时的努力,14时50分,4号机组发电机转子整体移出发电机定子膛内,发电机抽转子实现一次成功。
发电机抽转子的成功,标志着该厂4号机组发电机检修全面展开,进入了一个全新的关键阶段,为确保4号机组A级检修顺利推进打下了坚实基础。
(常帅)中国改革报李振峰报道
