中绿电若羌400万千瓦光伏项目9月底完工

2024-09-18 14:56:46 来源:中国改革报-改革网

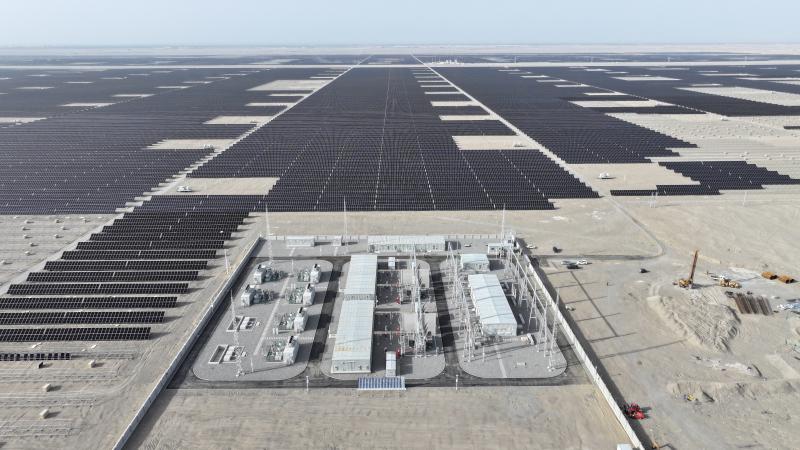

9月15日,走进全国单体最大的光伏发电项目——中绿电若羌400万千瓦光伏项目建设现场,731万片光伏板整齐排列,犹如一片浩瀚无垠的“蓝色海洋”,在阳光下熠熠生辉。目前,该项目已进入全面收尾阶段,今年9月30日完工并具备并网发电条件,计划年底全容量并网。

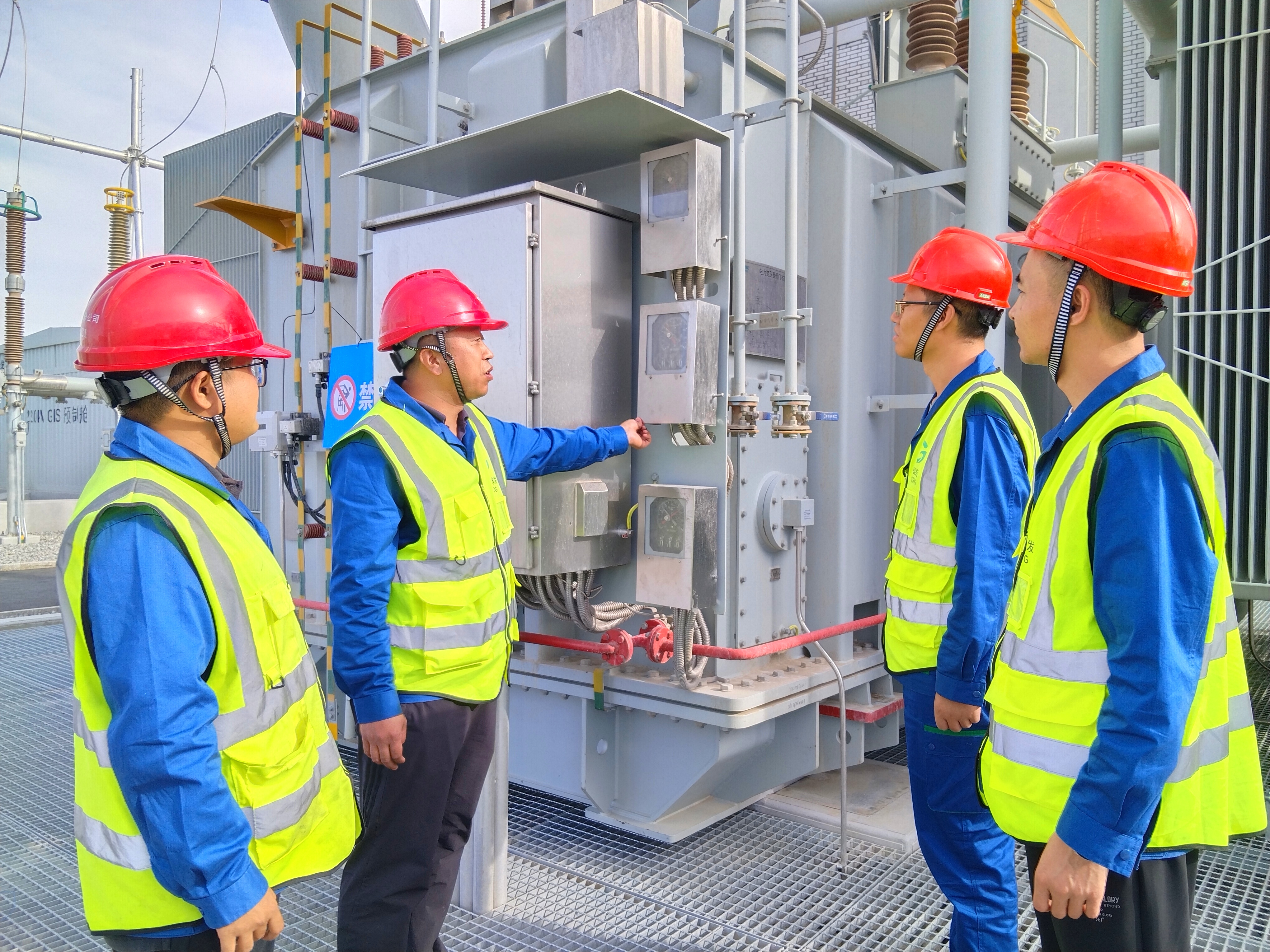

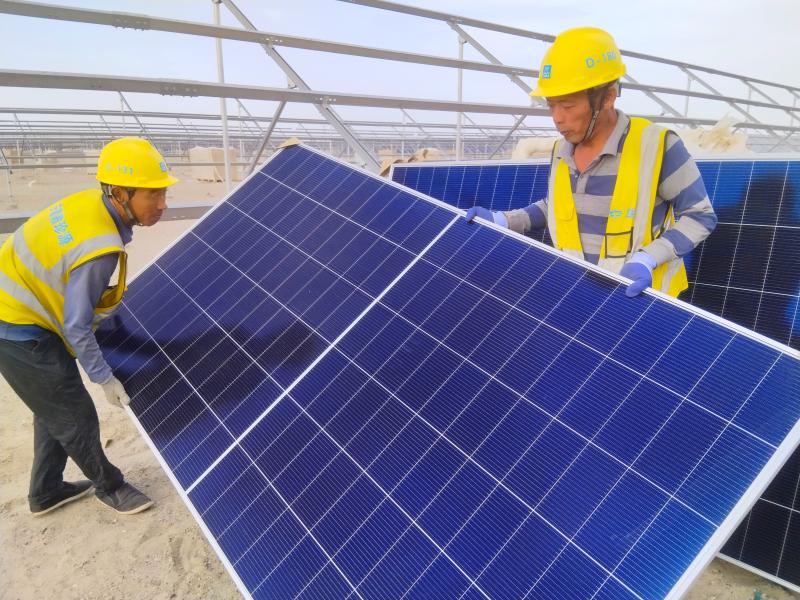

项目地处塔克拉玛干沙漠东南缘的若羌县是太阳能资源Ⅰ类区和全疆十大风区之一,中绿电若羌县先锋队克服项目工期紧张、场地偏远、物资运输困难等诸多不利因素,发扬连续作战、不畏艰难的精神,中秋不停工,为项目建设按下“加速键”。

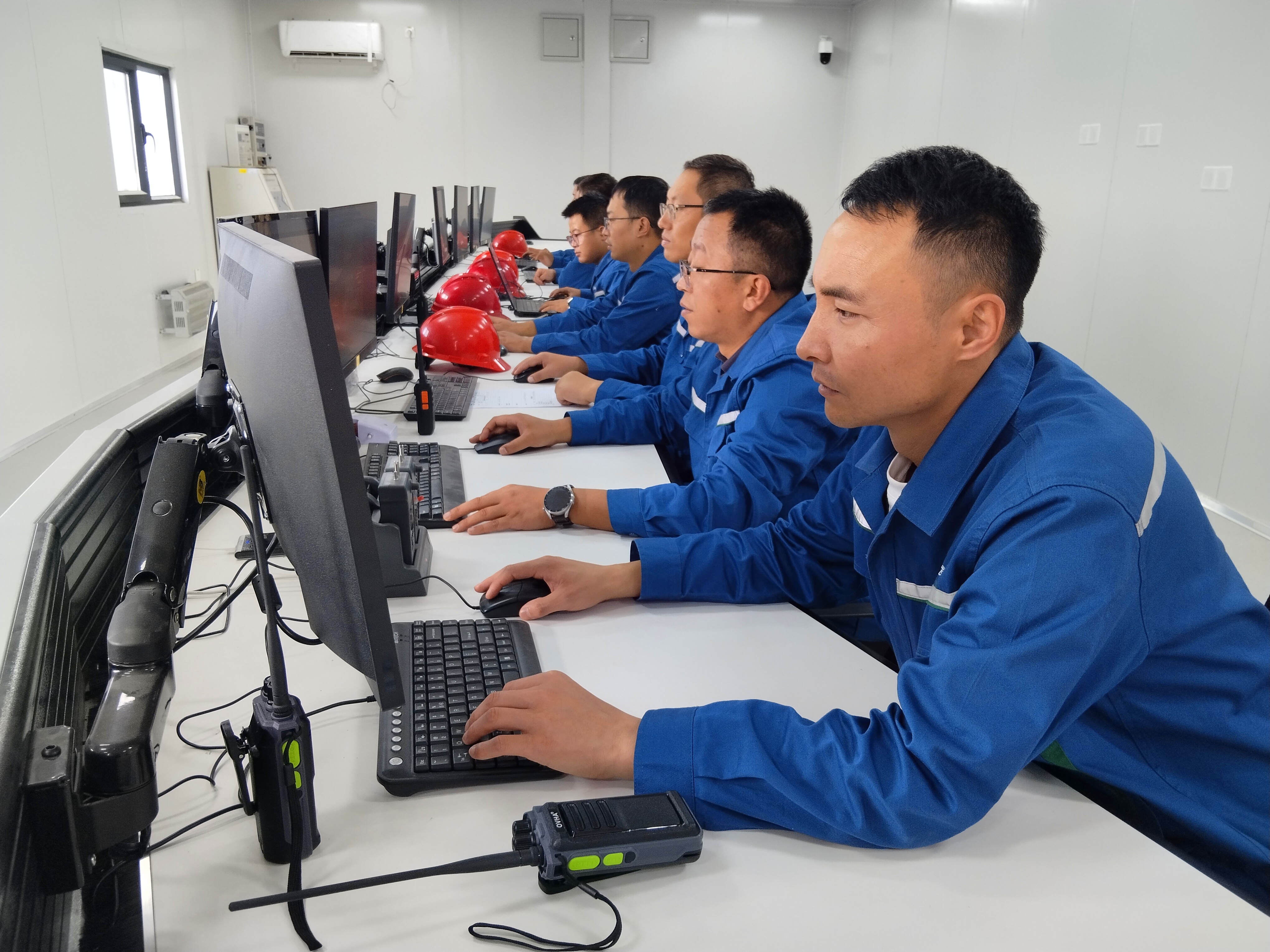

中绿电若羌县先锋队土建管理负责人王毅说:“目前正值中秋佳节,项目已进入全面调试阶段,升压站集控中心全面收尾,若羌先锋队全体成员坚守岗位,奋战一线,全力保障930工期目标,为推进绿色发展贡献绿发力量。”


中绿电若羌400万千瓦光伏项目位于若羌县南部,阿尔金山北侧。项目总投资约110亿元,占地面积11.40万亩,项目建设规模装机400万千瓦,同步配套建设发电单元方阵1280个,4座全国单座变电规模最大的百万级220千伏升压站。


“该项目是目前全国单体规模最大的光伏项目,也是我国重要的沙戈荒大基地项目,于去年8月29日正式开工建设,计划今年9月30日建成,12月投产发电,通过新建的4座220千伏升压站,送入正在建设的若羌750千伏升压站进行并网发电。投产后预计全年可发电72亿千瓦时,可同时满足200万户家庭一年的用电量,每年可以减排二氧化碳660万吨,折合标准煤180万吨,在项目用工高峰期,施工人员可达5000人,对拉动当地就业起到极大的促进作用。”中绿电若羌县先锋队副队长许强说道。


该项目的落地,对于进一步丰富若羌太阳能利用方式,推进产业结构调整、促进发展方式转变和增长动力转换,可大幅减少对传统能源的依赖,有助于构建清洁低碳、安全高效的能源体系,对“双碳”目标的实现和培育战略性新兴产业、节能减排、促进生态文明建设等方面具有重要意义。

(苏波 吐逊阿依·吐尔迪)中国改革报李振峰报道
