本网讯 当前,迎峰度夏步入关键期。国网苍溪县供电公司多措并举,通过及时排查隐患,提高片区电力输送能力的同时,加大电网设施扩建力度,确保广元苍溪全县电网安全稳定运行。

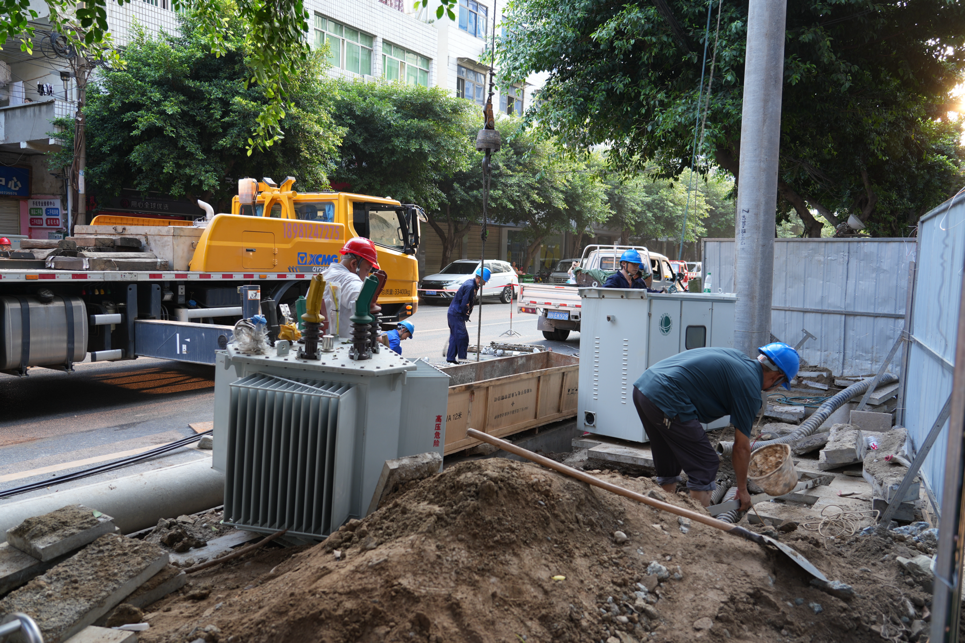

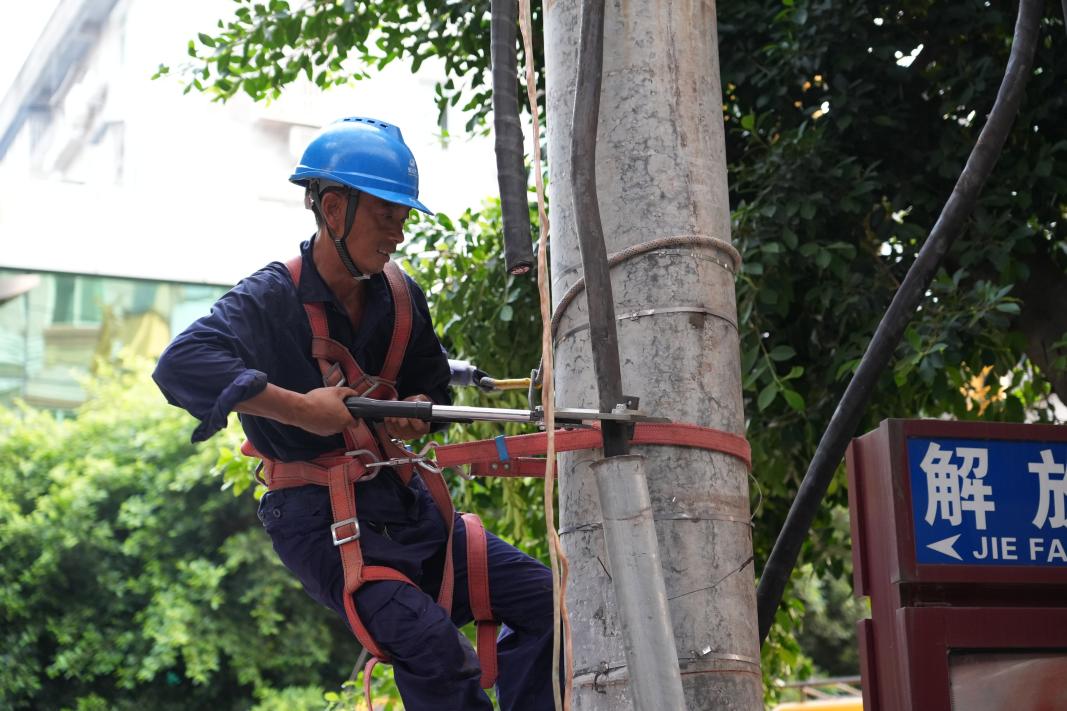

8月1日早上6点,在苍溪县解放路东城农商银行处新增变压器施工现场,整理电线、挖土……一群身着蓝色工装的电力工人正各司其职,进行配电变压器新增作业,经过6小时的连续奋战,一台新的400kVA变压器吊上电杆成功安装,并迅速恢复该片区供电。
“通过新增18米电杆2基,400kVA变压器一台,增加了设备的容量,提高了片区电力输送能力,保证解放路东段800余户居民正常用电。”国网苍溪县供电公司配电运检班班长陈斌说道。
据介绍,此前解放路东段片区由两台400kVA配变供电,最近由于居民空调负荷增加,用电量大,导致配变出现过载情况,若不及时处理,极大可能造成配变烧毁,电压低,导致片区部分居民的家用电器无法正常使用。

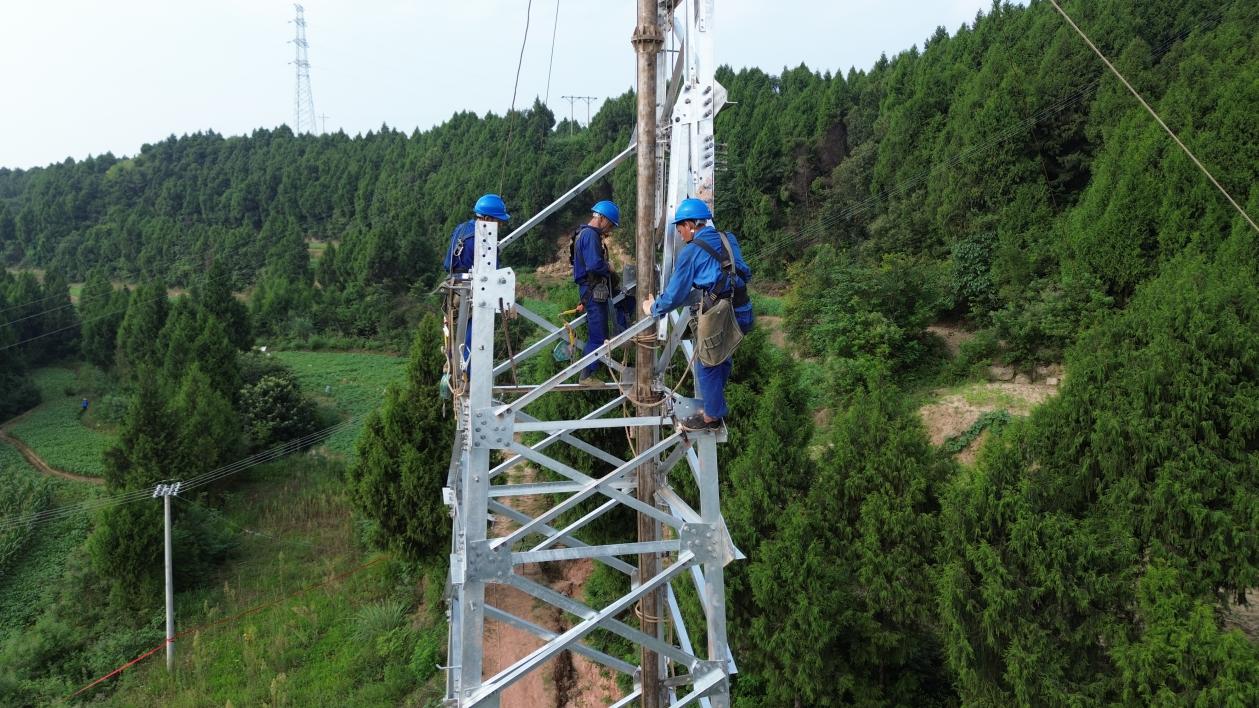

上午9点,在位于陵江镇镇水社区的江南-亭子35千伏线路工程N4铁塔组立施工现场,电力工人们登上20多米的铁塔,趁着气温还未升高,抓紧展开塔片安装、封顶等杆塔组立施工作业。
“现在开展的是铁塔组立工作,因为在山区作业,大型的机械比较少,都是采用人工附着式分解立塔,这两天天气比较热,早上六点半左右出门,在七点以前开工,中午休息三个小时,下午在七点半到八点左右下班,早晚比较凉快,所以我们一早一晚时间作业,现在工期比较紧,我们争取早日完工,线路投入运行。”电力工人马子勤介绍。
据了解,江南-亭子35千伏线路工程N4铁塔组立工程是广元苍溪亭子35千伏输变电工程的一个子项目,铁塔全高26米。该铁塔组立工程于今年3月开工,起于马鞍山变电站,止于亭子变电站,共安装44基铁塔,线路全长12.1公里。建设内容包括基础施工、杆塔组立、架线工程,目前已完成整个进度的67%,预计2025年3月竣工。整个项目完工后,能够将马鞍山110千伏变电站的电输送到35千伏亭子变电站,提升区域供电能力。
项目部总工李建钢表示,35千伏亭子变电站建成后,将满足花家坝至回水片区16万群众的新增负荷需求,推动梨仙湖新区建设,保障苍溪县第二人民医院康养中心用电需求,同时满足中梁水厂等重要企业双电源接入,提升供电能力。
国网苍溪县供电公司党委书记、副总经理杨晋一介绍,今年迎峰度夏以来,已在苍溪城区新增6台400千伏安变压器,新建投运4条10千伏线路,同时加快推进广元苍溪亭子35千伏输变电工程、35千伏元坝变电站主变增容等项目建设进度。下一步,将全力做好迎峰度夏期间苍溪县电力保障,确保全县人民清凉度夏、生产生活用电稳定可靠。(中国改革报、改革网 高寒报道)
