2024年拜城县煤改电工程正在有序推进,国网拜城县供电公司坚持电力先行,不断完善配电网建设,快速推进项目实施,为煤改电工程实施提供坚强电力保障。

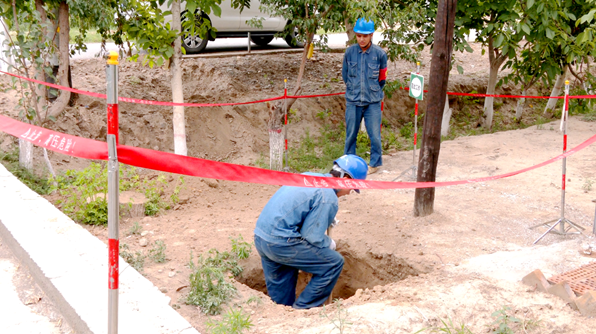

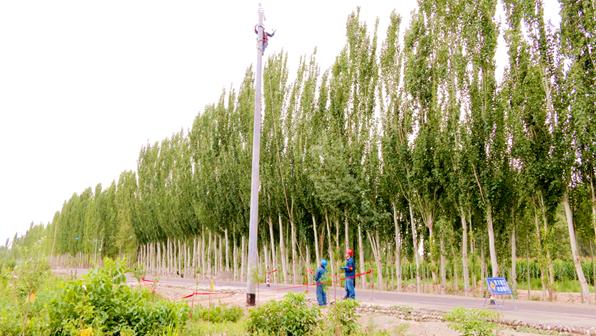

7月16日,记者在托克逊乡煤改电项目电力施工现场看到,工人们正在进行电杆的组立、入户线路的铺设和电表箱的安装工作。为全面加快煤改电工程施工进度,国网拜城县供电公司制定详细的工作进度计划,明确责任分工,确保各项工作有序推进。
国网拜城县供电公司发展建设部专责陆俊豪说:“我们分四组同时施工,截至目前,已安装配变29台,户表安装5474户,预计10月30日之前全部完工。”
电网配套工程自3月初开工以来,现场实际已完成电杆组立2356基,高压放紧线106.38千米,低压42.37千米,配变29台,户表迁移安装5474户,已经完工11项,累计进度超过65%。
记者从国网拜城县供电公司了解到,拜城县2024年煤改电电网配套项目共计31项,将建设10千伏线路160.63千米,低压线路93.28千米,安装配变69台,户表11255户。
拜城县煤改电二期(2022-2024年)工程计划实施改造共计25881户,目前2022年、2023年已完成了14626户,2024年计划改造11255户,涉及全县14个乡镇。
( 魏百宁)中国改革报李振峰报
