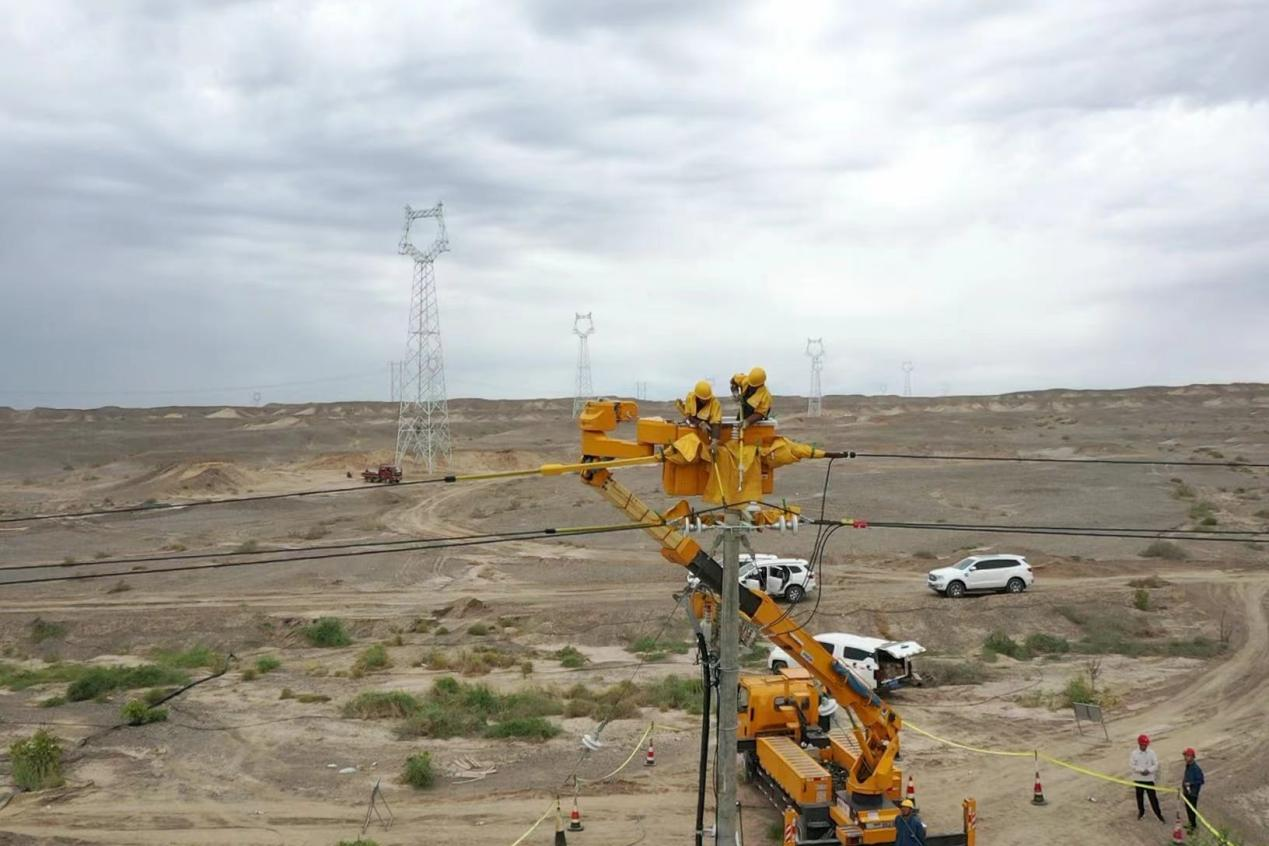

炎炎烈日下,带电作业人员身穿黄色绝缘服,佩戴绝缘手套和安全帽,在工作负责人和到岗到位人员的现场指导下,有条不紊的开展带电作业,动作从容熟练,历经3天斗内20个小时,顺利完成作业项目。
“首例输电线路跨越10千伏线路电缆旁路复杂类带电作业的成功开展,为今后工作积累宝贵经验,在以后的线路工作中,我们将继续采用此类带电作业方式开展作业,减少线路工作停电频次,提升供电可靠能力。”带电作业班班长沙文礼说。
此次带电作业的顺利完工,保证了夏季机井灌溉不停机,避免了2316户居民家庭的停电。虽然作业流程复杂、综合协作要求较高,但同时也为迎峰度夏的电力保障工作提供了更多元化的手段。
110千伏输电线路在放紧线施工时需跨越库车公司辖区内10千伏线路恰卡线,该10千伏线路接带机井排灌及居民用户数量较多,当前正值迎峰度夏期间,为保证居民正常生活、农业排灌用电,在110千伏线路跨越前,库车公司、项目管理中心协商采取带电作业电缆旁路的方式将跨越段架空线路更换为临时电缆接带。
工作前期,阿克苏公司项目管理中心上报停电需求时,按照原方案双回110千伏线路跨越放紧线需对10千伏恰卡线分支分段线路停电4次,将造成线路频繁停电,严重影响用户用电满意度。在接到项目管理中心跨越陪停需求后,库车公司高度重视,认真审核施工方案,详细了解施工细节,项目管理中心、带电作业班以及属地供电所多次进行现场踏勘,最终制定不停电跨越方案。由项目管理中心及鸿通公司实施跨越点的旁路电缆敷设、断路器安装、试验等工作;库车公司提供前期施工所需要的电缆和断路器,省公司、阿克苏公司配网部安排专人现场监督指导,多部门联动,为此次双回110千伏输电线路工程顺利完工奠定了基础。
下一步,阿克苏公司将持续强化“能带不停”理念,各部门协同配合,充分发挥带电作业优势,持续提升各县市带电作业水平,拓宽作业范围,提供安全、优质、稳定、可靠的电力保障,不断提升人民群众的电力获得感和幸福感。
(刘雪梅 马汶君 刘雪祥)中国改革报李振峰报道
