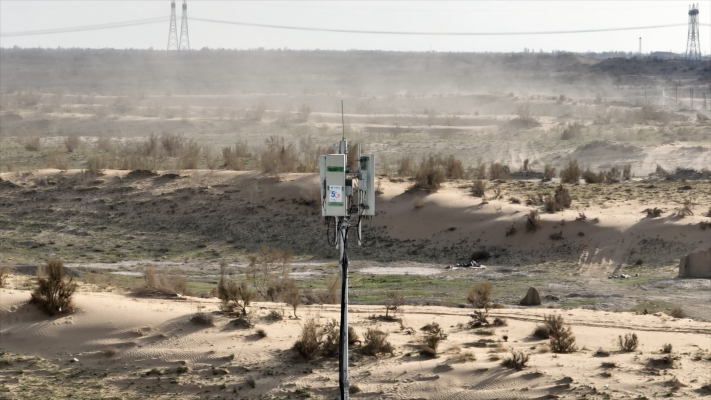

米东区沙漠里建基站 通讯保障光伏项目稳步推进

2024-05-10 13:16:41 来源:中国改革报-改革网

 实时沟通、交互信息、高效调度……如今各个项目的有序高速发展早已离不开即时通讯,在地广路远的沙漠中开展建设,就更需要有力的通讯保障。自米东区北部沙漠光伏基地项目开建以来,电信、移动、联动已全部入驻沙漠,随着基站数量不断增加,通讯覆盖率也与日俱增。

 截止至4月26日,光伏基地中已正式开通48个电信基站,另16个在建基站将于月底全部投用。中国电信股份有限公司乌鲁木齐公司米东区分局副局长董林介绍,公司将继续围绕指挥部、项目部、升压站、营区等重点服务对象建设基站,争取年内在光伏基地开通至少96个电信基站,满足各项目的通讯、用网需求。

 为了确保通讯网络24小时实时畅通,中国电信股份有限公司乌鲁木齐公司米东区分局分派20多辆施工、维护车辆和70余名工作人员,在光伏基地中不间断做好建设、巡视、维护等保障工作。

 米东区北部沙漠光伏基地电信通讯线路主管魏亮说:“每天我们都会保证有4辆车不定期、不定点、不间断的现场巡视,后台也会通过终端测试识别光缆是否正常运行,一旦发现通讯问题,就近工作人员会第一时间赶赴现场,保证在4小时之内恢复网络通信。”

 “刚来的时候通讯比较困难,但是为了方便项目建设,现场很快接入了电信信号保证了我们通话和用网的需求。现在项目部移动基站也开了,联通基站也在建设中,我们打电话、上网就更方便了。”中建八局米东光伏项目综合办公室干事蒋院说。

许倩 沙志浩 建娜提·阿达力)中国改革报李振峰报道
