改革网四川-中国改革报看四川,四川改革发展新闻
中国改革报社主办
站内搜索:
加入收藏 设为首页  |

川投集团资阳燃气电站1号机组高速盘车一次成功

2024-04-10 13:57:52 来源:本网专稿

本网讯 “全体机组人员请注意,准备启动!请实时监测各方面数据。”随着调试总工程师一声令下,资阳市安岳县资阳燃气电站1号机组按逻辑控制程序顺利启动。

现场工作人员开始汇报相关数据,“汽轮机真空正常”“SFC启动正常”“机组转速数值正常”……

各方面数据的平稳运行,1号机组实现高速盘车一次成功,标志着1号机组本体及附属系统安装工作、分系统调试工作圆满完成,机组已完全具备点火条件。

成功并非偶然,而是长期的岗位坚守与责任担当。今年以来,资阳气电公司咬定“5.30”1号机组投产的目标不放松,与参建单位齐心协力,强化施工组织协调,加大人力物力投入,采用两班倒施工、节假日不停工(包括春节)、发放赶工费激励等措施,抢抓工期、确保节点,项目建设进展顺利,各项工作有序推进。

4月1日,资阳燃气电站1号机组顺利完成低速盘车。

4月8日,为确保川投集团资阳燃气电站新建工程项目1号机组高速盘车任务顺利进行,参建单位相关专业技术人员提前对主机以及各辅助系统逐一进行了状态检查与功能确认。

4月8日18时30分,在确认满足启动条件后,调试总工程师立即发出启动指令。在燃气电站智慧管控中心,数十名工作人员站在操作台前,屏住呼吸,全神贯注地盯住中央显示屏。时间一分一秒地过去,整个智慧管控中心仿佛被按下了“暂停键”,唯有显示屏上的数值在有规律地“跳动”。

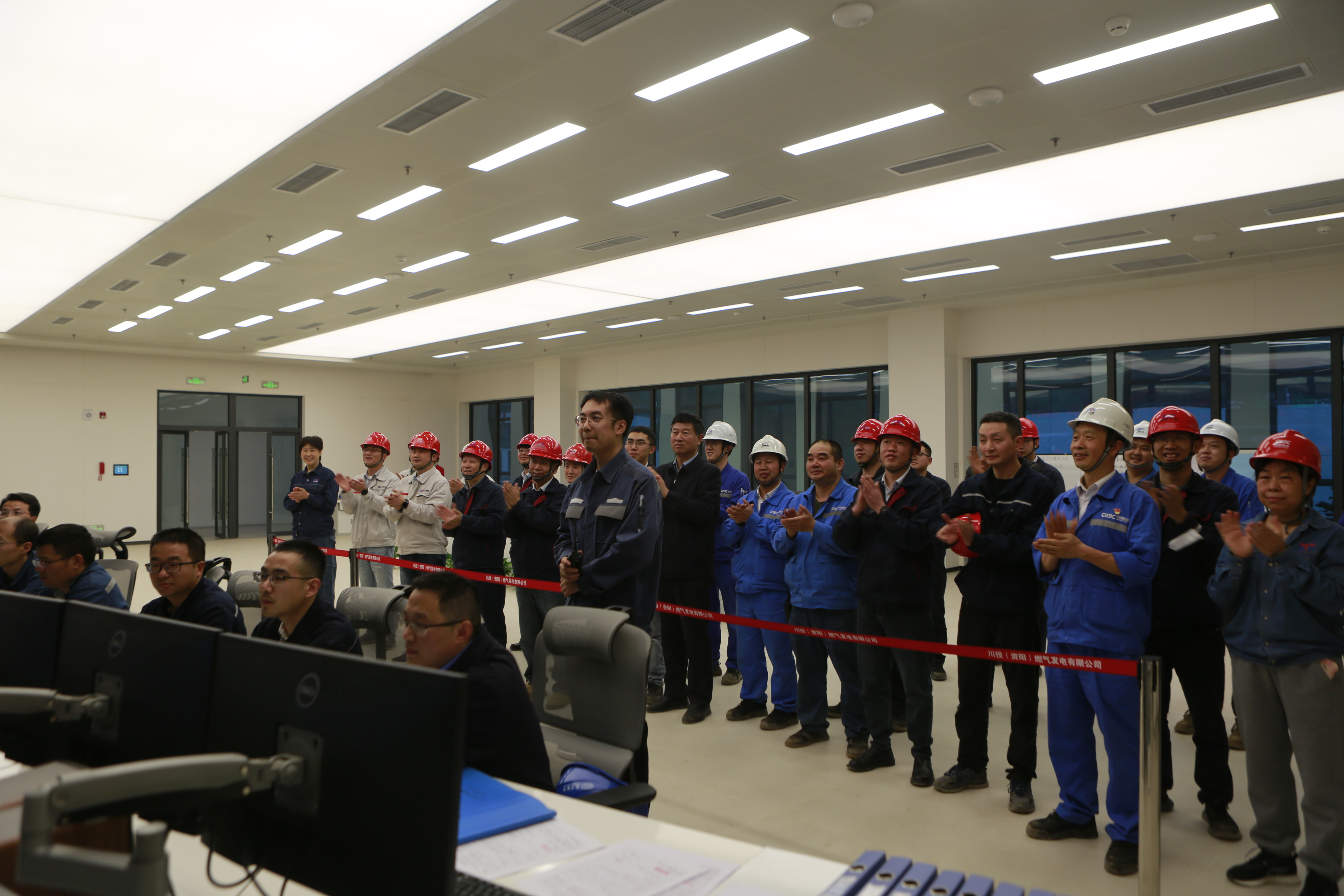

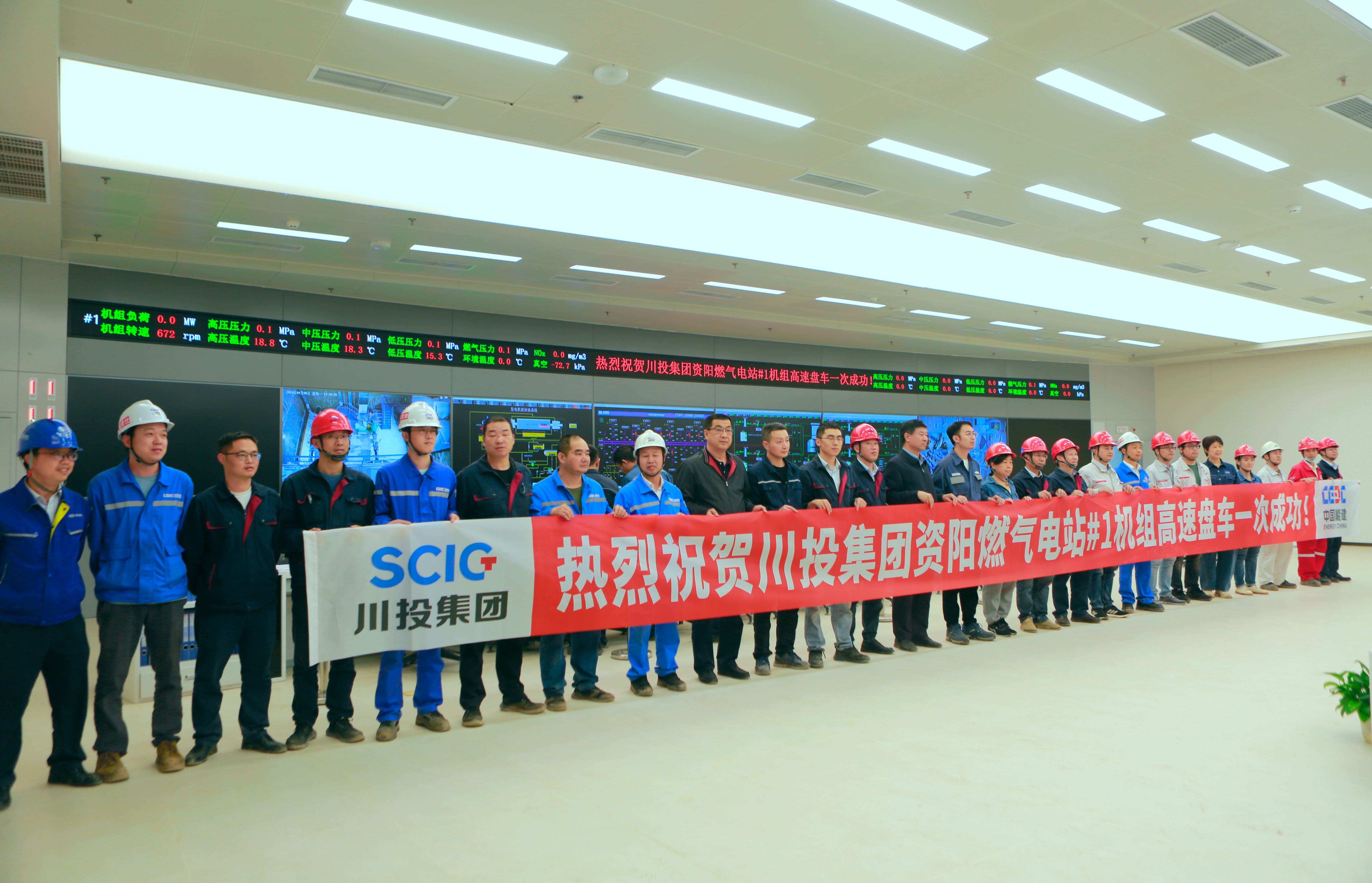

当1号机组高速盘车转速平稳升至既定数值并稳定运行时,整个智慧管控中心瞬间爆发出了热烈的掌声。随后,大家纷纷拿出手机拍下这激动人心的时刻,这意味着资阳燃气电站1号机组高速盘车一次成功。

“本次1号机组高速盘车阶段,主机系统和各辅助系统运行稳定,完全符合设计要求,高速盘车顺利完成标志着1号机组本体以及附属系统安装工作、分系统调试工作圆满完成。我们有信心按照既定任务要求,按期完成1号机组投产发电任务。”据资阳气电公司工程技术部副经理王力介绍。

据资阳气电公司执行董事、总经理梁红兵介绍,高速盘车的顺利完成,为下一步机组点火以及整套启动调试奠定了良好的基础。接下来,公司将紧紧围绕既定目标,接续拼搏,确保1号机组按期投产,为四川省迎峰度夏电力保供贡献川投力量。(曲明 闫凯 中国改革报改革网 唐元龙)


[责任编辑:何子蕊]

相关报道:
